河北迁西40MW山地光伏电站项目

发布日期:2019-10-30     作者:诺斯曼      浏览量:195

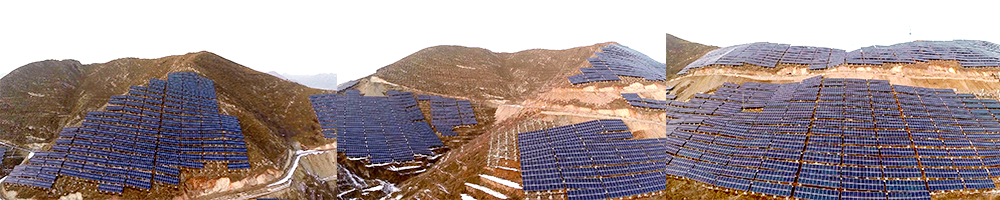

| 项目概况:河北迁西40MW山地光伏电站项目(图1)

1.项目介绍:

项目位于河北省唐山市迁西县境内总装机量为40MW,占用不能耕种的荒山,山体坡度陡峭,施工难度大。亚洲较大的岩石山体并网光伏电站

2. 项目地质条件:

场址地表大面积中风化或微风化岩石,84%均为岩层、碎石,山体多种地貌并存,地形复杂,平均坡度43°,最大坡度达60°。

| 项目特点:

1. 场区分布范围广、地形各异,地层条件复杂多变,根据实际条件,在施工建设中采用微孔灌注桩螺旋桩独立桩基植筋基础等多种

桩基方式。并根据地层情况对螺旋桩常规施工工艺进行改进。对于直接旋拧钻进困难的情况,采用小直径的潜孔锤凿成孔,在此基础上再旋拧钻进。

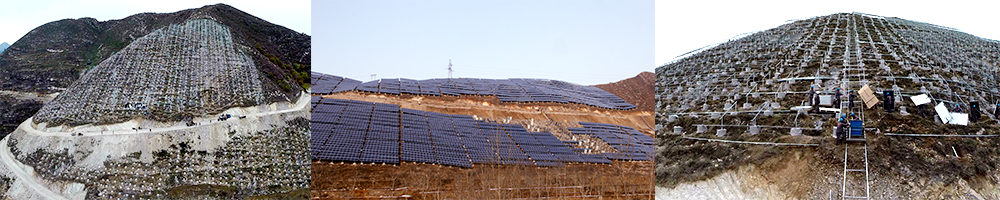

河北迁西40MW山地光伏电站项目(图2)

2. 光伏支架设计成插接、双抱箍等具有支架高度可调功能的支架体系,以适应地形起伏的自然条件。

3. 立柱采取随坡就势的支架布置方案,坡度较缓的区域采用单立柱的方案,减少支架基础的施工工程量,节省工期。

4. 采用GPS RTK技术和基础点位转换技术完成基础施工的房县工作,精准快速。

5. 电站布局分散,施工地块间距较远,且交通不便,开创性采用滑槽技术,实现混凝土的连续泵送和浇筑;在物料分拣方面,开发滑轨技术,方便施工现场物料运输,加快施工进度,节省成本。

6. 山体坡度陡峭,影响设备通行的地段,采取局部场地平整,独创性采用牵引钻机的方式,钻机在牵引绳的牵引下施工。坡度更大的地区采用手持式设备成孔,或是采用其它基础形式。

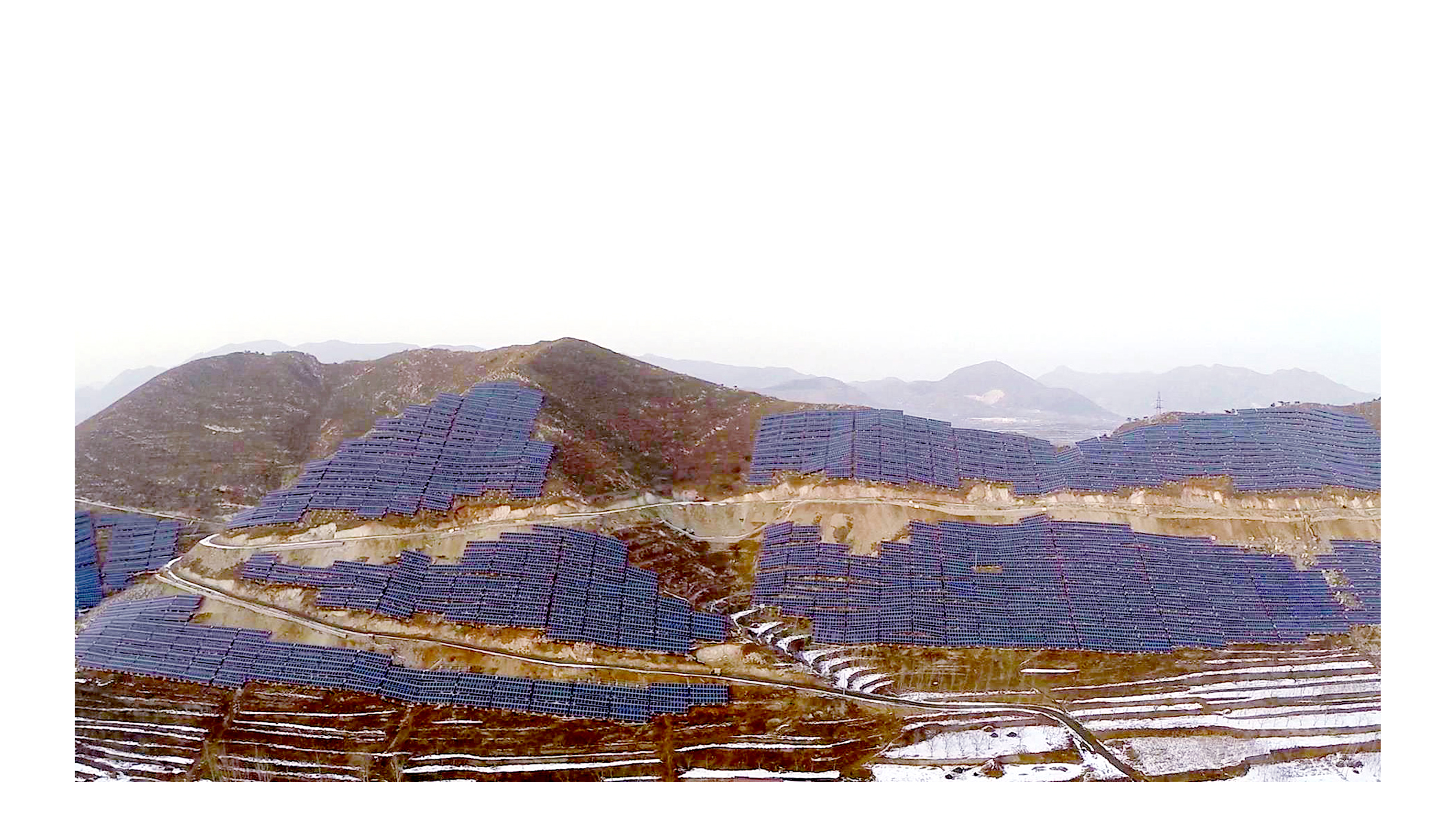

河北迁西40MW山地光伏电站项目(图3)

注:微孔灌注桩 螺旋桩 独立基础 植筋基础 滑槽技术 滑轨技术 详细内容请点击文中红字链接。
